Ablauf einer Asbestsanierung
Asbestfasern können die Gesundheit stark schädigen. Deshalb sind bei der Asbestsanierung höchste Vorsicht, Expertenwissen und ein klarer Ablauf gefragt. Hier bekommen Sie einen Einblick in unser Sanierungsprozedere.
Materialtransport auf das Objekt (Anhänger).
Allfällige notwendige Vorbereitungsarbeiten durch Dritte: Demontage Sanitärapparate, Erstellen eines Elektroprovisoriums, Einrichtung im Sanierungsbereich stromlos machen.
Abdecken des Zugangs zum Arbeitsbereich mit Abdeckflies und allenfalls mit Pavatex. Platzbedarf nach Absprache mit Kundschaft resp. Bewohnenden.
Erläuterung des Sanierungskonzepts inkl. Notfallkonzept an die Mitarbeiter vor Ort.
Abschotten des Sanierungsbereiches.

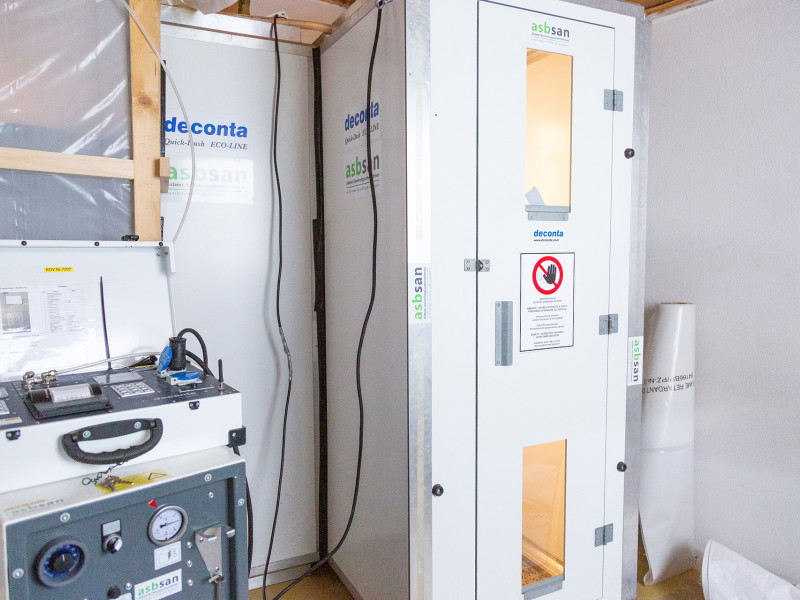

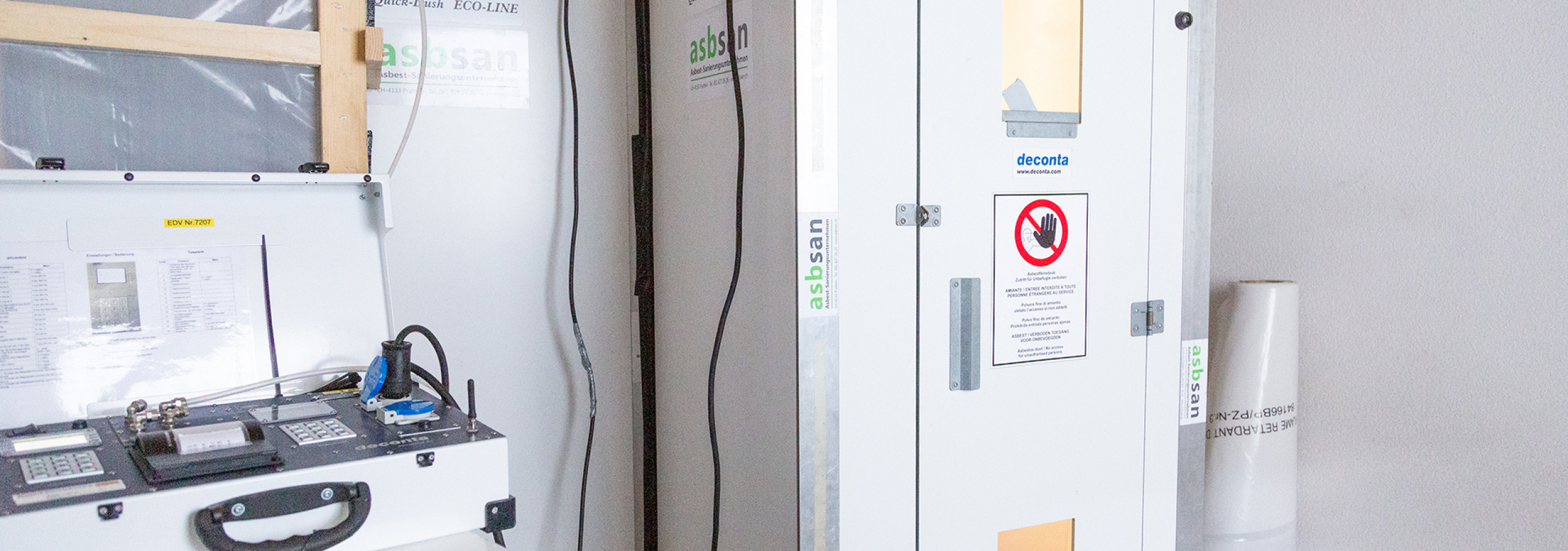

Aufstellen und anschliessen des Equipments.
Bereitstellen der benötigten Materialien.
Testen der Einrichtung (Unterdruck).
AusfĂĽhrung der eigentlichen Asbest- Sanierungsarbeiten.
Schlussreinigung der Sanierungszone.
Durchführen einer Luftfrei-Messung durch einen unabhängigen Fachspezialisten (in der Regel über Nacht). Optische Kontrolle der Sanierungszone durch den Fachspezialisten.
Abbau der Luftfrei-Messung und Transport der Probe ins Labor.
Nach Bericht der Luftfrei-Messung (in der Regel etwa 5 Stunden später): Rückbau der Einrichtung inkl. Abschottung, Abtransport Equipment und Anhänger, Freigabe der Sanierungszone an die nachfolgenden Handwerker oder Kundschaft.
Zustellen des Berichtes der Luftfrei-Messung an Kundschaft und SUVA.
Abmelden der Baustelle bei der SUVA.
Die eigentliche Asbest-Sanierung
Begehung durch unsere anerkannten Spezialisten: Ausmessen der betroffenen Räumlichkeiten, Dokumentation mit Fotos, Erstellen einer ausführlichen Offerte inkl. Grobkonzept für die Sanierung mit: Platzbedarf an Ort, Anordnung Schleusen und Equipment, Platzierung Anhänger mit Material aussen, Platzierung der Mulden aussen, zeitliche Abschätzung der Durchführung, Wasser- und Abwasseranschlüsse bestimmen für Gerätschaften.
Besprechung der Offerte sowie des Grobkonzepts mit Kunde.
Nach Auftragsbestätigung übermitteln wir unseren Arbeitsplan an die SUVA.
